Бюджет проекта — это главный показатель того, насколько управляем и предсказуем ваш проект. Если не считать бюджет, будет сложно понять, успешен проект или нет: сколько потратили, сколько заработали, где ушли в перерасход, а где сэкономили. Ведение бюджета позволяет принимать обоснованные решения, планировать этапы, управлять рисками и работать в рамках договоренностей.
Для предпринимателей и менеджеров проектов — это один из ключевых инструментов контроля. Бюджет нужен для контроля затрат, оценки рентабельности и принятия управленческих решений.
Что такое бюджет проекта
Он формируется на этапе подготовки проекта и служит ориентиром для принятия управленческих решений, оценки рисков, распределения ресурсов и контроля исполнения. Фактически, это локальное бюджетирование: вы планируете финансовую модель только в рамках одного проекта. Прозрачный бюджет помогает команде, заказчику и руководителю проекта одинаково понимать цели, допустимые затраты и желаемый результат.
Проекты бывают разными: коммерческие, внутренние, социальные, исследовательские. В этой статье мы говорим именно о коммерческих проектах — тех, где есть заказчик, бюджет, команда и понятная цель: принести результат, за который платят деньги. Именно такие проекты требуют особого внимания к финансовому планированию.
Бюджет помогает понять:
-
сколько денег потребуется на реализацию;
-
когда именно они понадобятся;
-
какие этапы реализации повлекут наибольшие затраты;
-
насколько проект окупится.
Если бюджет составлен правильно — проект идет по плану, менеджер контролирует выполнение, а заказчик получает результат в срок и без перерасхода.
Из чего состоит бюджет проекта
Бюджет проекта включает два ключевых элемента: доходы и расходы. Это основа, на которую наслаиваются сроки, этапы, команды, статьи затрат и резервы.

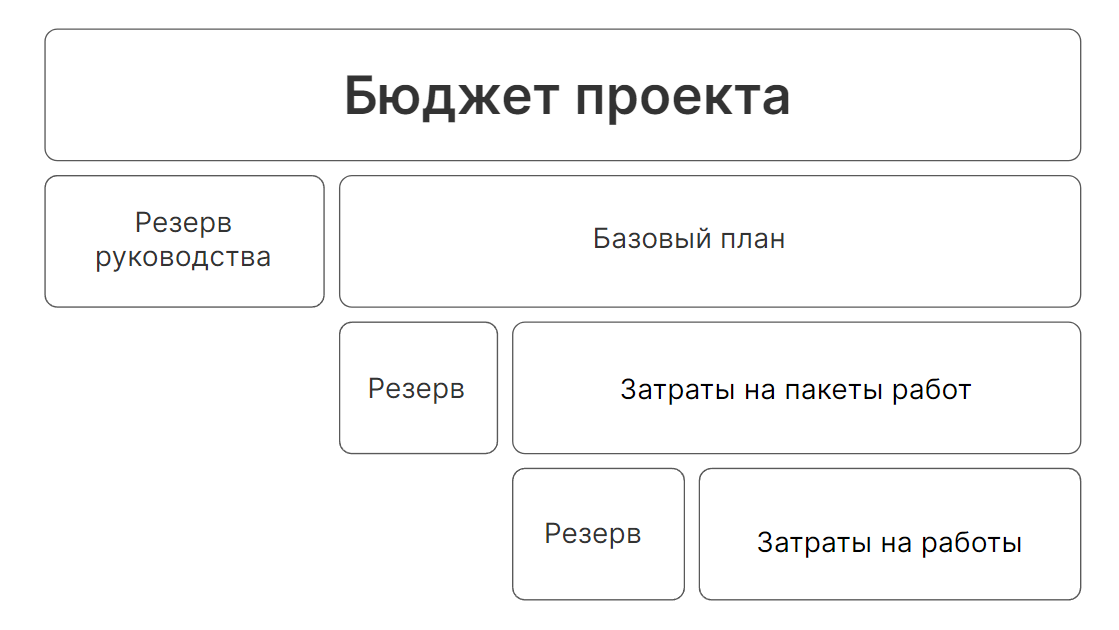

Чтобы наглядно представить, как может быть структурирован бюджет проекта, посмотрите на схему ниже. Здесь видно, из чего складывается базовый план, как учитываются резервы, и как группируются затраты на работы и пакеты работ.

Обычно в бюджет проекта входят:
-
расходы на оплату труда (внутренние и внешние специалисты),
-
затраты на материалы, аренду, лицензии, оборудование,
-
налоги, комиссии и сборы,
-
маркетинг и продвижение,
-
прогнозируемые поступления,
-
резерв на непредвиденные ситуации.
Все эти элементы можно сгруппировать по статьям, этапам, контрагентам или периодам — в зависимости от формата работы и целей.
Когда говорят о бюджетировании, то часто имеют в виду процесс на уровне всей компании: планирование, контроль, перераспределение ресурсов. В случае проекта — все то же самое, но в рамках одного конкретного направления. Это и есть бюджетирование проекта: вы прогнозируете, сколько потратите и сколько заработаете, а затем сверяете с реальностью и вносите корректировки.
Управление бюджетом проекта — пошаговая инструкция
Бюджет проекта — это не просто таблица с цифрами, а полноценный инструмент управления. Он помогает заранее оценить рентабельность, избежать перерасхода и обеспечить прибыль.
Определите цель проекта и его задачи
Составление бюджета начинается с четкого понимания, что именно входит в проект. Это основа, без которой невозможно точно рассчитать ни затраты, ни прибыль.
Нужно определить:
-
какую задачу решает проект;
-
какой результат должен быть достигнут;
-
в какие сроки нужно уложиться;
-
какие ресурсы понадобятся — от команды до технических решений.
Все ключевые параметры фиксируются в письменном виде: в брифе, техническом задании или в договоре с клиентом. Это документ, на который будет опираться вся последующая финансовая модель.
Декомпозиция на этапы и задачи
Для оценки затрат и контроля проект разбивается на этапы и конкретные действия. Такой подход дает возможность учитывать расходы детально и управлять ими гибко.
Сначала проект делится на логические блоки (например, аналитика, разработка, внедрение). Затем внутри каждого этапа формируется список конкретных задач. При этом важно определить исполнителей и продолжительность каждой задачи — это позволит оценить объемы работы в человеко-часах и прикинуть, сколько это будет стоить. Каждый этап — это блок работ с определенными расходами и сроками.
Оцените все затраты
На этом этапе собирается информация о всех предстоящих расходах. Именно здесь начинается работа с цифрами.
Основные статьи:
-
оплата труда команды, включая налоги и взносы;
-
оплата подрядчиков и фрилансеров;
-
расходы на материалы, лицензии, оборудование;
-
логистика, командировки, доставка;
-
административные и управленческие издержки;
-
резерв на риски (обычно 5–10% от общих расходов).
Оценивать можно по-разному: «снизу вверх» (от задач к итогу), «сверху вниз» (от бюджета к этапам) или по аналогии с прошлыми бюджетами. Главное — учесть все, что действительно потребуется для выполнения обязательств перед клиентом.
Формирование бюджетного плана
После оценки всех затрат и доходов составляется структура бюджета — документ, в котором отражается:
-
сумма, которую клиент заплатит;
-
график поступления средств (предоплата, поэтапные платежи, финальный расчет);
-
плановые расходы по этапам;
-
размер резерва;
-
предполагаемая прибыль.
Обычно такой план оформляется в таблице с разбивкой по задачам, этапам и срокам. Это не только способ наглядно представить данные, но и инструмент контроля — его удобно корректировать по мере выполнения.
Утверждение и контроль исполнения
Когда бюджет готов, его нужно согласовать с клиентом (если это предусмотрено) и утвердить внутри команды. Все ключевые показатели — стоимость, график платежей, порядок сдачи этапов — фиксируются в договоре.
Далее важно отслеживать исполнение бюджета:
-
вести учет поступлений и фактических расходов;
-
сравнивать план и факт;
-
вовремя выявлять отклонения и корректировать действия.
Это можно делать вручную в таблицах или через специализированные сервисы — все зависит от масштабов проекта и предпочтений команды.

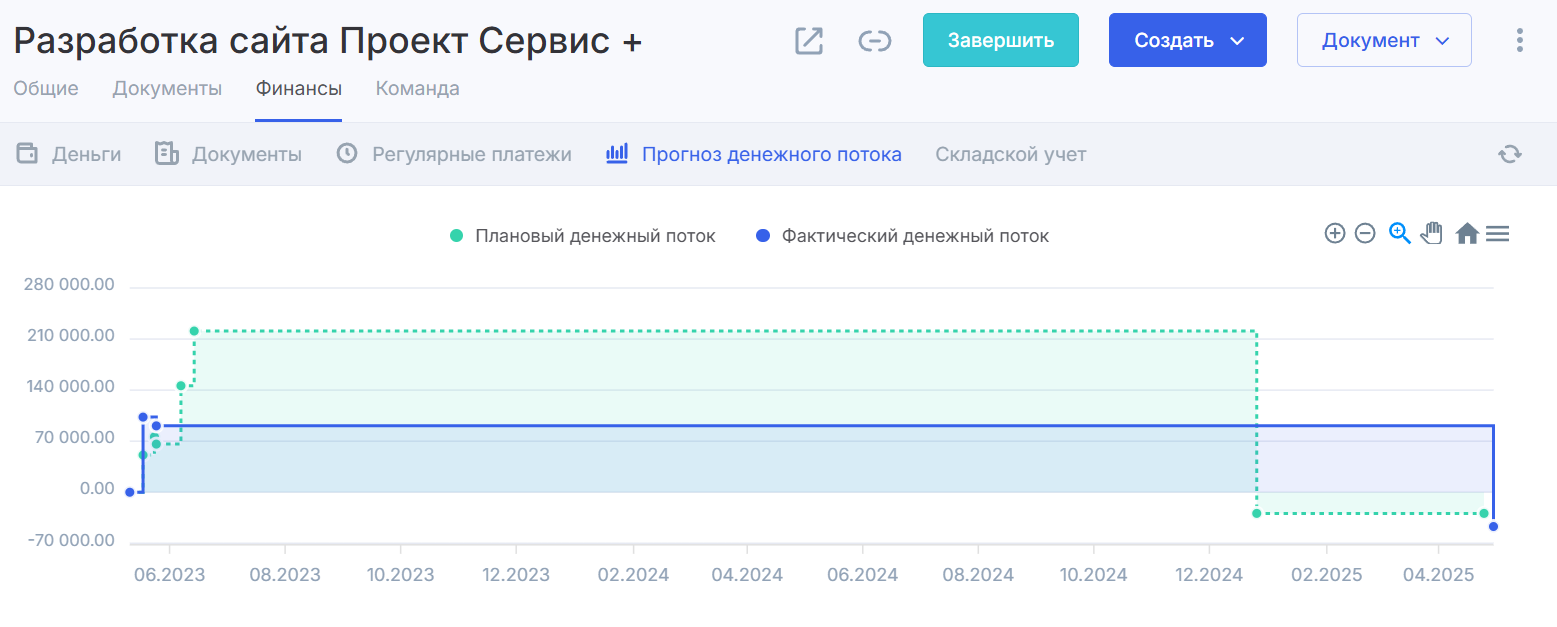

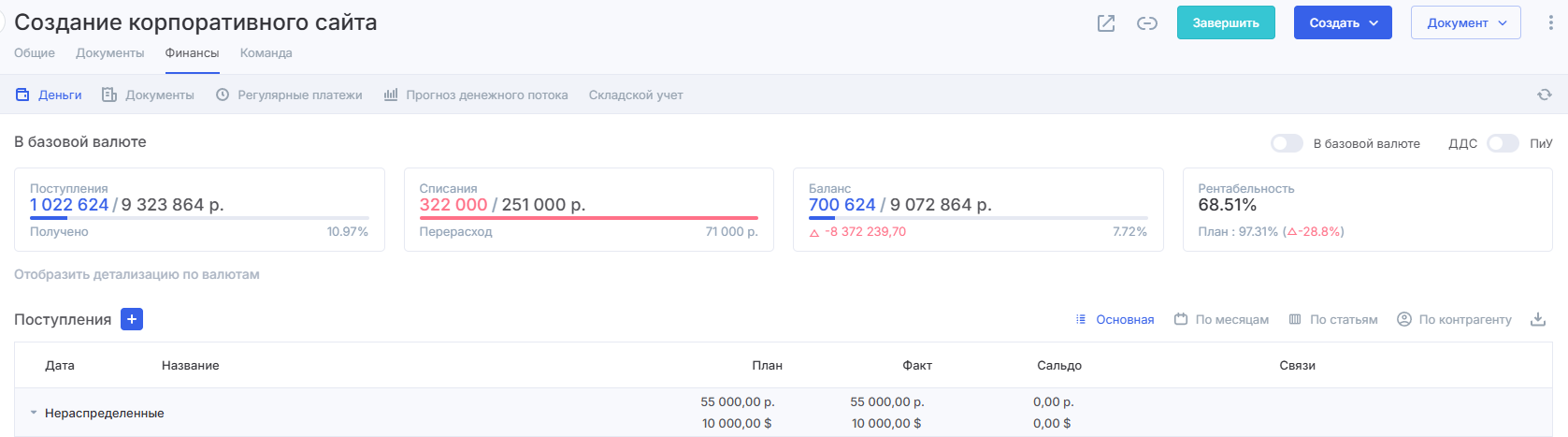

Финансовые показатели проекта в Аспро.Финансы
Финальный анализ
После завершения проекта бюджет не выбрасывается — он становится источником опыта. Сравнение плановых и реальных показателей помогает понять:
-
какие статьи были недооценены;
-
где произошел перерасход;
-
насколько проект оказался прибыльным;
-
как можно улучшить планирование в будущем.
Хорошая практика — составить краткий отчет и сохранить его вместе с файлом бюджета. Это станет основой для более точных расчетов в следующий раз.
Правильно составленный бюджет помогает говорить с клиентом на языке цифр, принимать обоснованные решения и зарабатывать больше при меньших рисках.
Типичные ошибки при составлении бюджета
Даже самый грамотный проект может оказаться убыточным, если бюджет составлен с ошибками. И наоборот — продуманный бюджет способен «спасти» проект, вовремя выявив риски. В этой главе — самые частые промахи, которые допускают предприниматели и проектные команды, когда планируют финансы. Разбор идет с точки зрения практики: какие ошибки случаются, почему они опасны и как их избежать.
Недооценка трудозатрат
Это одна из самых распространенных ошибок. Команда часто рассчитывает время на выполнение задач по оптимистичному сценарию, не учитывая задержки, перегрузки и человеческий фактор.
Как избежать:
-
использовать нормирование по предыдущим проектам;
-
учитывать «время на непредвиденное»? например, +20% к расчетному времени;
-
не пренебрегать этапами тестирования, коммуникации и согласований — они тоже занимают ресурсы.
Пропущенные статьи расходов
Второй по частоте риск — не учтены важные, но «незаметные» траты: лицензии, юридическое сопровождение, доработки, техническая поддержка после сдачи проекта.
Как избежать:
-
использовать чек-листы расходов по аналогичным бюджетам;
-
консультироваться с бухгалтером или менедежром проектов;
-
добавлять строку «прочие расходы» с запасом.
Отсутствие резерва на риски
Многие бюджеты закладываются «впритык», без подушки безопасности. Любое отклонение (срыв сроков, болезнь сотрудника, рост цен) приводит к перерасходу.
Как избежать:
-
добавлять резерв хотя бы в размере 5–10% от общего бюджета;
-
не использовать резерв сразу — только при обоснованных отклонениях.
Смешение личных и проектных расходов
Часто предприниматели, особенно в малом бизнесе, оплачивают из одного кошелька как проектные затраты, так и аренду офиса, зарплату себе, личные покупки. Это затрудняет контроль и искажает финансовую картину.
Что происходит:
-
непонятно, сколько на самом деле стоит проект;
-
сложно оценить рентабельность и спланировать прибыль;
-
возникают проблемы с налогами и отчетностью.
Как избежать:
-
вести учет проекта отдельно, даже если расчеты идут с одного счета;
-
фиксировать затраты хотя бы в простой таблице;
-
при масштабировании — внедрить учет через онлайн-сервисы.
Ошибки в расчетах
Мелкие арифметические ошибки, копипаст из старого файла без правок, неправильные формулы в Excel — все это приводит к искаженному бюджету.
Что происходит:
-
выручка оказывается меньше ожидаемой;
-
забытые расходы всплывают поздно;
-
доверие со стороны клиента или инвестора подрывается.
Как избежать:
-
использовать шаблоны с проверенными формулами;
-
избегать ручного ввода сумм без ссылок на формулы;
-
использовать автоматизацию.
Игнорирование сроков поступления и списания средств
Даже при положительном балансе по проекту может возникнуть кассовый разрыв, если, например, зарплаты нужно платить в начале месяца, а деньги от клиента придут только в конце. Это классическая ошибка — ориентироваться только на общую прибыль, игнорируя движение денег во времени.
Что происходит:
-
нет оборотных средств на оплату труда;
-
проект тормозится;
-
приходится брать кредиты или влезать в долги.
Как избежать:
Важно планировать не только прибыль, но и движение денег во времени — это задача бюджета движения денежных средств (БДДС). Он показывает, сколько средств реально будет на счету в каждый конкретный день, и помогает вовремя выявить дефицит.
Именно сочетание БДР и БДДС дает полную картину: сколько заработает проект в целом и хватит ли средств в каждый момент времени. Один показывает рентабельность, другой — финансовую устойчивость. Без этого баланса даже прибыльный проект может остановиться из-за нехватки денег здесь и сейчас.
Пример: известно, что зарплаты выплачиваются 5-го числа, а клиент готов платить только 25-го. Тогда стоит разбить оплату по этапам и попросить хотя бы 30–40% авансом.

Кроме того, в системе можно переключаться между учетом по начислению (ПиУ) и по деньгам (ДДС), чтобы видеть не только теоретическую прибыль, но и фактическое движение средств. Это особенно важно, если в проекте есть рассрочки, постоплаты или предоплаты — такой режим помогает избежать кассовых разрывов.
Неучет налогов и комиссий
Бюджет может выглядеть прибыльным на бумаге, но оказаться убыточным после вычета налогов, комиссий платежных систем или банков.
Что происходит:
-
плановая прибыль уменьшается на 20–30%;
-
не хватает денег на обязательные выплаты;
-
бизнес сталкивается с задолженностями и штрафами.
Как избежать:
-
учитывать налоговую нагрузку при расчетах (например, 6% при УСН или 20% НДС);
-
уточнять комиссии при безналичных расчетах и в платежных системах;
-
консультироваться с бухгалтером по итоговой сумме, которую реально можно потратить.
Ошибки в бюджете проекта — реальные угрозы: убытки, стресс, потеря клиентов. Большинство из них связаны не со сложностью расчетов, а с недосмотром, спешкой или излишним оптимизмом.
Хороший проект начинается не с задач и дедлайнов, а с понимания, как все будет устроено финансово. Когда ясно, откуда придут деньги, куда они уйдут и что делать в случае отклонений, управлять процессом становится проще.
Бюджет помогает увидеть узкие места еще до старта, договориться с клиентом на берегу и не терять ориентиры в разгар работы. Он не усложняет, а наоборот — избавляет от лишнего напряжения. Особенно в коммерческих проектах, где каждая цифра имеет значение.
